환경단체 “제주 300㎿ 가스발전소, 경제적 타당성 없어”
입력 : 2026. 05. 18(월) 11:35
양유리 기자 glassy38@ihalla.com
기후정의자원정의센터 아크
“신설 계획 중단·재검토해야”
제주시 구좌읍 동복리 곶자왈 지역에 건립을 추진중인 LNG 복합발전소 조감도. 한라일보DB
[한라일보] 제주도가 추진 중인 가스발전소 신설 계획이 경제적 타당성이 부족하고 좌초자산화 위험이 크다는 주장이 제기됐다.

기후정의자원정의센터 아크(이하 아크)는 18일 오전 제주도의회 도민카페에서 ‘제주도 300㎿ 가스발전소 신설계획 경제성 분석 기자회견’을 열고 이같이 밝혔다.

아크는 현재 가스발전소 신설 없이도 전력 예비량을 충족할 수 있다고 강조하면서 “제주와 내륙 초고압 직류송전 시스템(HVDC) 가동으로 전력 예비율은 지난해 기준 여름철 43.3%, 겨울철 81.1%에 달한다”고 말했다.

이어 제주지역 가스발전소가 이미 적자 구조에 진입했다고 주장했다. “제주발전본부(제주복합) 이용률은 2023년 60.6%에서 2025년 39.9%로, 한림빛드림발전소(한림복합)는 2021년 50%에서 6.3%로 추락했다”며 “영업 적자는 ▷제주복합 205년 294억원 ▷남제주빛드림본부(남제주복합) 2024년 280억원, 2025년 264억원을 기록했다”고 했다.

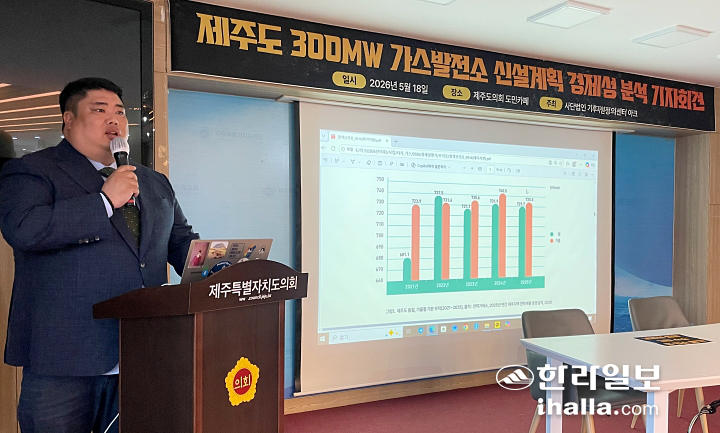

18일 김정도 기후정의자원정의센터 아크 사무국장이 ‘제주도 300㎿ 가스발전소 신설계획 경제성 분석 기자회견’에서 설명하고 있다. 양유리기자
또 “신규 가스발전소는 동일한 적자 구조를 답습할 수밖에 없다”며 “현재 제주 가스발전소들의 저조한 이용률은 고정비 회수가 불가능한 구조적 한계를 드러낸다”고 지적했다.

더불어 “제주도는 그린 수소 전소 발전(그린 수소로 전기 생산)을 통해 재생에너지의 간헐성을 보완, 계통 유연성을 확보하겠다는 계획을 추진 중”이라며 “제주에서 운영 중인 해상 풍력발전 사업의 사업비를 근거로 2.7GW 해상풍력발전 사업 인프라 조성을 위해선 약 20조원이 투입된다”고 주장했다.

그러면서 “발전원에 따른 발전원가는 그린 수소 594~1200원, 태양광 123~144원, 육상풍력 166~168원, 해상풍력 271~300원으로 차이가 크다”며 “기존 설비와 운영 방식이 동일한 가스발전소를 300㎿나 추가 운영하는 것은 경제성을 고려하지 않은 계획”이라고 강조했다.

그러면서 “제주도는 가스발전소 신설 계획 추진을 중단하고, 경제성을 포함해 사업 계획을 재검토해야 한다”며 “민선 9기 차기 도정은 가스발전소 신설 계획이 지역 경제와 에너지 전환에 미치는 파급효과를 고려해 정부에 사업 중단 및 재검토를 공식 요청해야 한다”고 했다.
